結合本工程建設特點,確定本工程水土流失預測原則如下:
(1)本工程水土流失預測基于主體工程設計,同時以不采取任何水土保持措施為前提對可能產生的水土流失量及其危害進行預測和分析;
(2)擾動土地面積按實際擾動情況進行分析,水土流失面積結合擾動地表情況進行分析。
(1)預測范圍
本方案預測范圍為本項目水土流失防治責任范圍,即包括主體建筑區、道路及配套設施區、施工營地區3個部分。
(2)預測時段

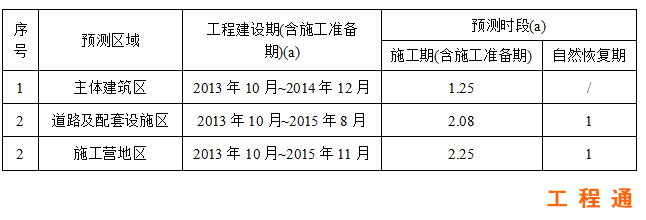

工程可能造成的新增水土流失主要集中在工程建設期,工程運行期無開挖、棄土等建設活動,工程建設時及建成后各區域采取相應水土保持措施,使得因工程建設而造成的水土流失影響將逐步消失,因此在運行期基本不產生水土流失。本方案主要對建設期中施工期和自然恢復期二個階段進行預測。建設期的預測時段主要根據主體土建工程設計各項目分區的施工進度來確定,并考慮雨季施工建設對水土保持最不利的影響;自然恢復期則根據項目區的自然條件而定,經咨詢專家和當地水土保持部門,自然恢復期按1年考慮。具體各區預測時段見表7.2-1。各區水土流失預測面積劃分詳見表7.2-2。
